武汉市新洲区挖沟泵房新建工程-EPC项目进水流道层混凝土浇筑顺利完成

发表时间:2021-3-12 10:25:37来源:第四工程公司 陈越浏览人数:2296人

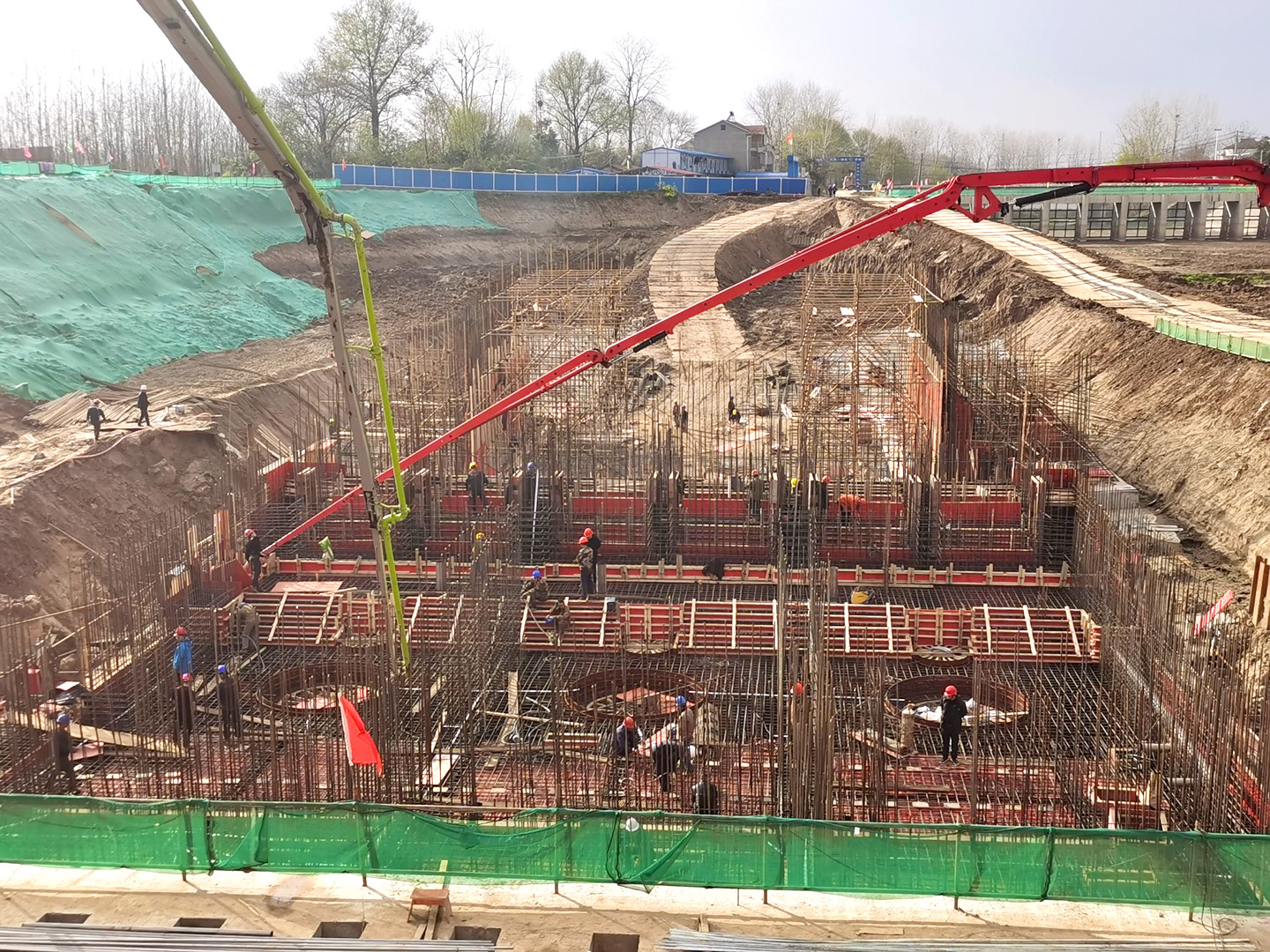

    2021年3月9日15:30,武汉市新洲区挖沟泵站新建工程-EPC项目主泵房进水流道层开始混凝土浇筑工作。公司副总经理袁水斌于9日上午亲临现场指导,为流道混凝土浇筑提出了许多宝贵意见和建议。

    3月10日上午9:30浇筑完成,共历时18个小时,混凝土设计指标为C25、P8、F100,总方量为1376m³

    为确保进水流道混凝土浇筑顺利进行,项目部于3月8日晚召集现场管理人员和施工班组开会,会上对人员、材料、机械、浇筑方案等进行布署,并安排人员9日上午到商混站查看混凝土原材料备料情况。流道混凝土浇筑,项目部安排了2台输送泵、12台运输车,2个班组连续作业。由于流道模板为异形,为防止模板变形,一方面要安装牢固,另一方面浇筑速度不能过快。最终经过大家18个小时的奋战,进水流道混凝土浇筑顺利完成。

    后期施工中,项目部将进一步增加作业人员、加大物资保障力度,合理安排、科学管理,为保2021年4月30日前完成电机层以下的施工任务。
