圣何塞二级站厂房底板混凝土顺利浇筑完成

发表时间:2017-11-21 9:33:41来源:湖北大禹水利水电建设有限责任公司浏览人数:2135人

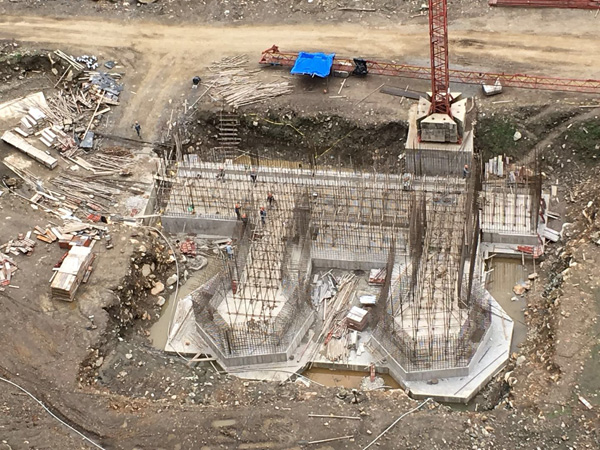

    当地时间11月14日至17日,玻利维亚圣何塞二级站厂房底板混凝土顺利浇筑完成,标志着二级站主体结构工程施工正式拉开了序幕。

    此次厂房机坑和尾水管道的底板浇筑考虑到拌和系统的生产能力,项目部与监理充分沟通,并合理调度、精心安排,将底板结构设键槽分为两仓间隔浇筑,共浇筑混凝土396m3,且在浇筑中未出现冷缝,浇筑质量合格。

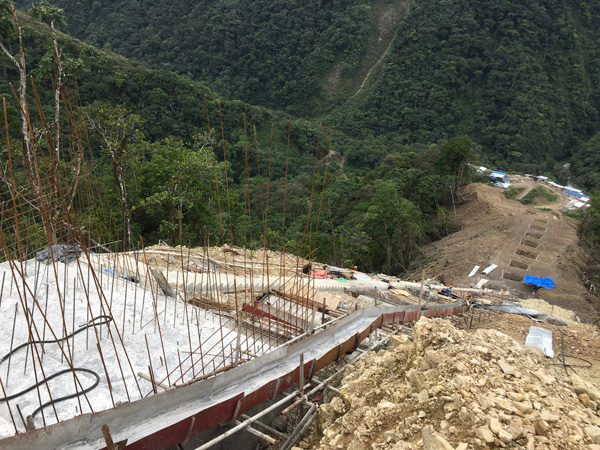

    圣何塞二级站利用一级站尾水,通过6692米主输水隧洞和压力管道引水发电,为高水头引水式电站,设计净水头342m,2台机组总装机容量69MW,年发电量407GWh。主要工程有电站主厂房、副厂房、GIS室、尾水渠和管道镇、支墩等土建项目,以及868米压力钢管制作安装及机电设备安装。

    截止目前,厂房已进入主体工程施工阶段,管槽3#~8#镇、支墩基础开挖全部完成,并进行部分喷锚支护工作。3#镇墩一期混凝土已基本浇筑完成,8#镇墩即将进行一期混凝土浇筑工作。(国际工程部  王胜利)
