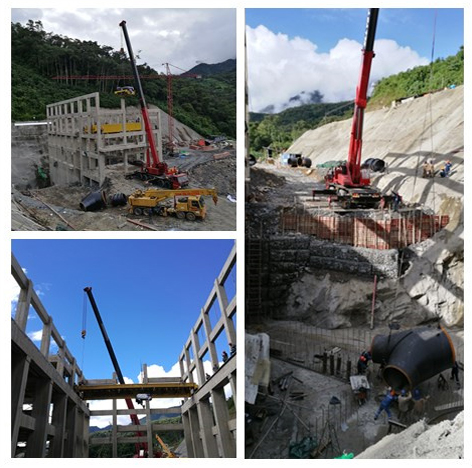

玻利维亚当地时间2017年3月24日,在项目部机电安装人员的专业指导下,100t汽车吊经过数小时的吊装将厂房桥机安装就位。桥机的成功安装使圣何塞-1的主体机电安装工作具备了条件,为配水环管及水轮机风罩等大型机电设备吊运至主厂房安装奠定了基础。至此,项目机电安装施工的高峰期拉开了序幕。
3月26—27日,项目部金属结构部门克服了近十米的高差将隧洞与主厂房交接面的压力钢管岔管及支管吊装完毕并精准定位,这是圣何塞项目压力钢管的首次安装。岔支管的成功安装为项目后续三百余米的压力钢管安装工作创造了良好的开端。
3、4、5月是南半球的秋天,在此丰收的季节,圣何塞项目部土建、金结、机电这三驾马车已并驾齐驱—向着成功的终点疾驰而去。(国际工程部 王欢)
