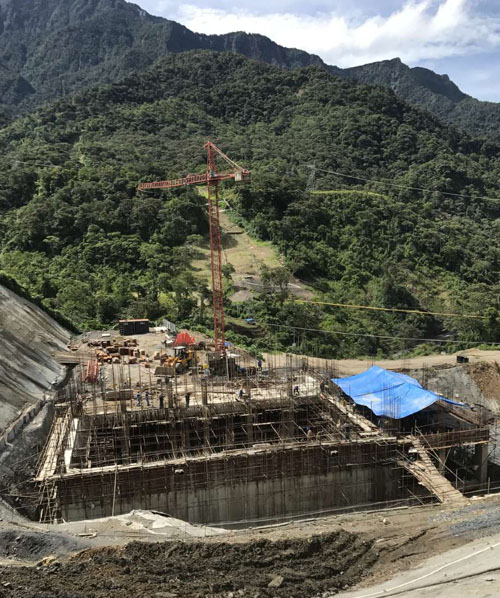

1424.05m,这是2017年1月9日(当地时间)玻利维亚圣何塞1级站厂房混凝土浇筑的高程。从1407.5m到1424.05m,从基础开挖到地面梁板层,仅用了152天就完成了16.55m的高度,圣何塞1级站在逐渐“长高”。
截止目前,圣何塞1级站引水隧洞下平洞已开挖完成,斜井导洞开挖已达80m;尾水渠于2016年12月18日完成混凝土浇筑,下一步进行分流渠施工;水库前期施工已按进度要求将竖井进口段一期混凝土浇筑完毕,工作面已移交给后续施工单位;3#镇墩正在进行边坡开挖支护,共完成混凝土浇筑3710m3,钢筋制安376t,压力钢管制作440m,预埋件、机电管线等符合要求,安全、质量、进度均在可控之内。圣何塞2级站已完成营地、砂石骨料加工系统和拌合系统的建设,等待正式开工。
圣何塞1级站前期多方面原因造成,项目部班子非常重视,在保证质量、安全的前提下,紧抓工期,目前进展顺利,可满足合同完工要求。(玻利维亚项目部 图/罗侃 文/王胜利)
