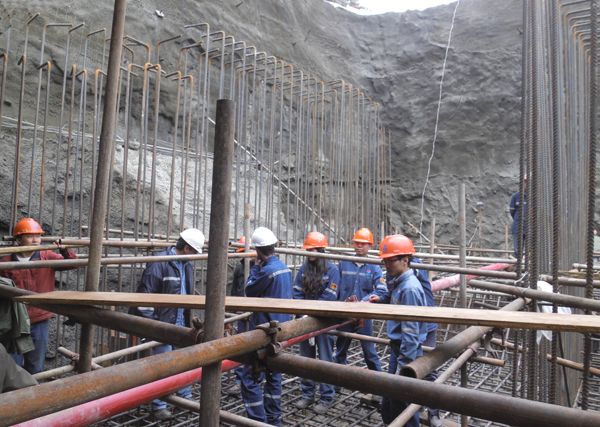

玻利维亚当地时间8月10日上午10点10分,在项目经理罗应军的一声令下,公司承建的圣何塞水电站EPC项目同时启动两套拌合系统,开始圣何塞-1厂房第一仓混凝土浇筑。该时间也是业主制定的圣何塞水电站EPC项目节点时间(厂房第一仓混凝土浇筑节点工期),如不能在节点工期完成第一仓混凝土的浇筑,承包商将面临高达46000美金/天的巨额罚款。为此,项目部上下一心、众志成城,秉持“大禹传人、水利铁军”的一贯作风,昼夜抢抓工期,连续奋战,完成了土石方开挖12万m³,锚杆钻孔支护约6000延米,喷射H28MP混凝土约7500m²,厂房接地系统安装、垫层施工及模板钢筋制安等工作。在连续高强度分层开挖、支护施工后,终于在最后关头完成了第一仓混凝土浇筑的所有准备工作,并顺利开仓浇筑。第一仓混凝土的全部浇筑工作于当天下午结束,顺利完成了节点任务。
厂房第一仓混凝土施工完成后,项目部将继续努力,争取在接下来几个月中高质高效地完成厂房建筑、隧洞掘进及水库开挖支护等施工,为整个工程的顺利实施和完工奠定良好的基础。(国际工程部 王欢)
