战高温 斗酷暑 稳生产—记喻家河水库抢抓夜间碾压砼浇筑施工

发表时间:2016-6-16 10:03:34来源:湖北大禹水利水电建设有限责任公司浏览人数:1697人

    5月下旬,恩施雨天尤其的多,导致清江流域水位急剧上升,由大坝预留的4#坝段缺口顺利过洪后,恩施喻家河项目部计划于6月初将引水坝段498m至505.5m高程碾压混凝土浇筑完成。随之,进入6月,一股热浪席卷喻家河,未来一周温度高达35摄氏度,成为了本次砼浇筑施工最大的拦路虎。

    浓情端午粽飘香,烈日高温施工忙。6月9日是中华民族传统的端午节,但喻家河项目部施工人员,依旧奋战在施工一线,想方设法克服高温酷暑、场地狭窄、干扰因素多等困难,将对节日的庆祝转化为促进工作的强大动力,赶工期、抢进度,用辛勤劳动的汗水度过了平安和谐的端午佳节。

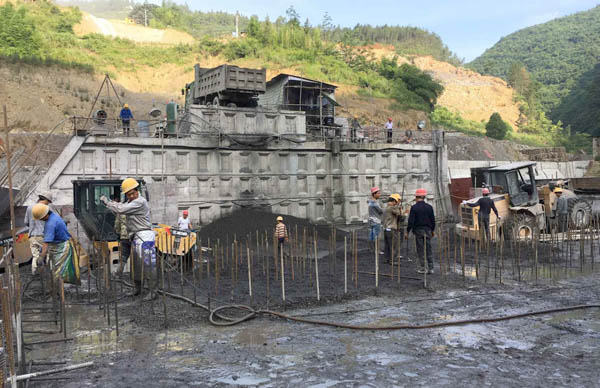

    值此高温,整个施工现场完全曝露在烈日下,坝上施工区最高温度超过摄氏40℃,毒辣的太阳使仓面如同桑拿房。碾压混凝土是干硬性混凝土,受外界影响很大,高温施工温控问题尤为重要,技术规范要求严格。项目部领导小组紧急制定了抗高温、抢抓夜间施工的施工方案。

    狭路相逢勇者胜,在项目部周密的计划安排下,历经5个夜晚的紧密施工,最终于6月15日如期完成了5#坝段498m至505.5m高程的碾压砼浇筑及各种结构预埋插筋的施工,碾压砼浇筑方量约5800m3,混凝土施工质量优良率达到92 %,确保了大坝高温季施工的顺利进行,也为接下来的4#坝段495m-498m高程、5#坝段505.5m-508.5m高程的碾压砼浇筑施工奠定了良好基础。通过此次战胜高温及坝段复杂部位施工,体现了项目部全体员工团结一心,众志成城奋力拼搏的团队精神,展现了“大禹传人、水利铁军”的风采。(喻家河项目部 黄丽鹏)
